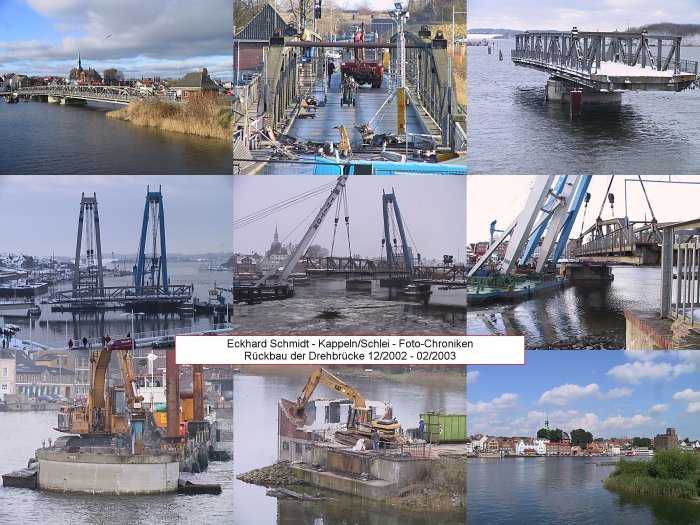

Am 05.12.2002 begannen die ersten Vorarbeiten zum Rückbau der Drehbrücke.
Als erstes wurden alle Holzdalben im Bereich des Drehteils (Überbau 3) der Brücke gezogen.
Der Betonüberbau 1 wurde per Sägeschnitt von den Pfeilern I und II abgetrennt und wurde
ebenfalls per Sägeschnitt (Diamant-Sägeband) in Längsrichtung in zwei Teile aufgeteilt.
An den drei Stahlüberbauten 2, 3 und 4 wurden pro Überbau je vier große Stahllaschen zum
Einhängen der Kranlastseile montiert. Damit die Überbauten beim Abheben sich nicht nach
innen hin verbiegen, wurde immer zwischen zwei gegenüberliegenden Kranösen noch je eine
Quertraverse montiert. Die Vorarbeiten waren praktisch am 03.01.2003 beendet.
Die Kranarbeiten wurden durch die beiden holländischen Schwimmkräne
AMSTERDAM und TRITON vom 06. - 12.01.2003 ausgeführt.
06.01.2003: Ziehen der beiden Stahldalben auf der Südseite der Drehbrücke.
07.01.2003: Abheben Überbau 2 --> 08.01.2003: Abheben der Überbauten 3 und 1
09./10.01.2003: Abtrennen und Abheben vom Pfeilerkopf III
11.01.2003: Abtrennen und Abheben vom Pfeilerkopf II
12.01.2003: Abheben des letzten Überbaues 4 auf der Ellenberger Seite
Alle Überbauten und Pfeilerköpfe wurden von den Schwimmkränen auf zwei im Nordhafen
bereitliegende Pontons abgeladen und per Schlepper nach Eckernförde verholt.
Dort wurden dann die Überbauten und Pfeilerköpfe in handliche Teile zerlegt.
Bis Ende Februar 2003 wurden dann noch die Reste der Pfeiler II und III beseitigt.
Die Pfeiler IV, V und VI wurden von einem Hydraulikbagger per Hydraulik-Meißel zerlegt.
Das alte Brückenwärterhaus wurde komplett einschließlich dem Fundament abgebrochen.
